8月初,珠海電廠發布儲能調頻招標公告,擬為2×700MW燃煤機組配置21MW/10.5MWh儲能系統。
近日,招投標網站發布了該項目的開標結果。包括江蘇大族能源科技有限公司在內的9家單位單獨或者以聯合體的形式提交了投標文件。單位報價最低5.75元/Wh,最高7.59元/Wh。

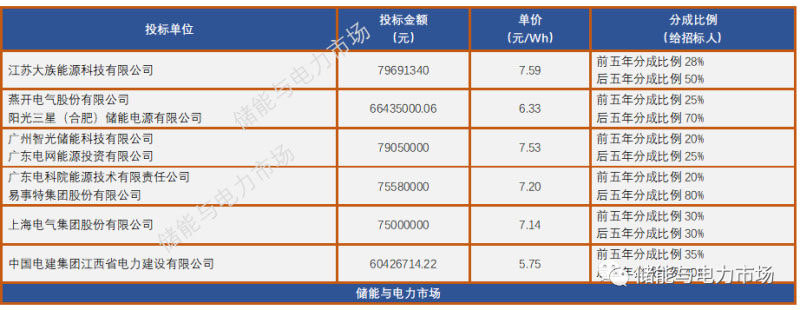

各單位的報價情況如下。
若項目明年建成投運,假設:
投運后性能指標2.5左右;
全年運行10個月;
參照儲能裝機容量較為接近的華潤橋口電廠的收益情況(華潤橋口電廠儲能裝機容量18MW/9MWh,2019年12月-2020年3月間,月均補償604萬元);
則在目前的情況下全年收益6040萬元(604萬元×10個月)。

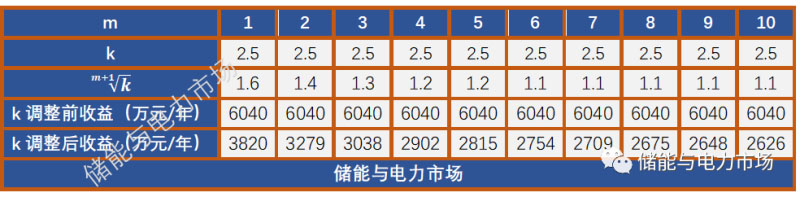

考慮到從明年開始,計算收益時將根據年限對K值進行調整,則未來該項目每年的收益估算如下表:

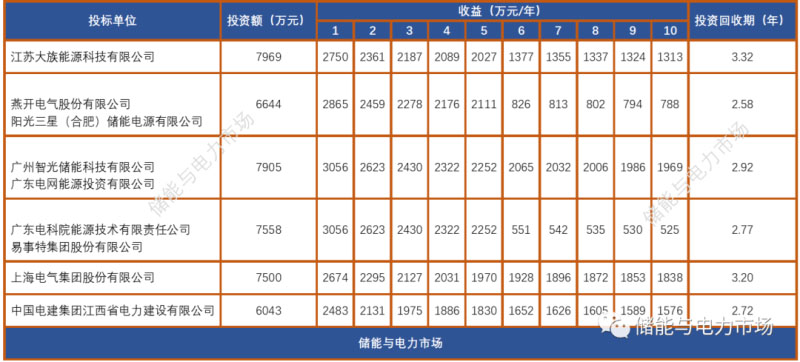

考慮利益分成,不考慮運維、設備更換、稅收等其他條件,則按以上報價以及收益分成情況分析,項目回收期最短2.58年,最長3.32年。
今明兩年投運的火儲聯合調頻項目,如果能保障比較高的投運率,則還會擁有較為可觀的收益。盡管脫離了“暴利期”,但發展的空間仍在。
