蘭州大成敦煌50MW光熱發電示范項目首批運行集熱系統建成,并于日前成功實現550℃高溫運行測試。系統各項指標均達到設計要求,全部實驗系統運行正常,為項目全面建成運行打下了堅實基礎。
蘭州大成敦煌50MW光熱發電示范項目采用蘭州大成自主知識產權的熔鹽線性菲涅爾式聚光高溫集熱技術,集熱場設計采用多支路并聯方式,單個支路長度1100米。在整個集熱場建設過程中,項目首期建設一套熔鹽線性菲涅爾集熱系統,先于整體項目提前運行。系統包括兩個各1100米的線性菲涅爾式聚光集熱支路、100噸熔鹽儲罐、熔鹽泵閥、管路、儀表及自動檢測控制系統等。系統于4月15日全部建成,自4月20日開始至今先后進行了多輪以熔鹽為工質的實驗運行測試,系統性能完全達到設計指標,其中以5月31日下午測試為例,在太陽DNI輻射為500至680W/m2、有陣風揚塵的氣象情況下進行的實際運行測試中,實驗支路1100米的出口處的熔鹽溫度達到并超過了系統設計的550℃,最高溫度達到了573.1℃,全部實驗系統運行正常。
敦煌大成項目首期熔鹽菲涅爾運行系統的實際運行測試結果表明,項目集熱器本體設計及主要光熱部件的技術性能達到了項目工程設計要求,能夠適應550℃高溫熔鹽嚴苛的運行工況;為項目集熱器安裝調試制定的施工技術規范進行了實際驗證,證明系統可靠性和裝調精度達到了項目工程設計要求,并為熔鹽線性菲涅爾式高溫聚光集熱系統的運維驗證和積累了可行可靠的工藝方案。
這一系列實際運行測試的結果也驗證了蘭州大成熔鹽線性菲涅爾式高溫聚光集熱工程方案可行可靠,熔鹽線性涅爾高溫聚光集熱支路及系統具備了規模化復制建設的條件。

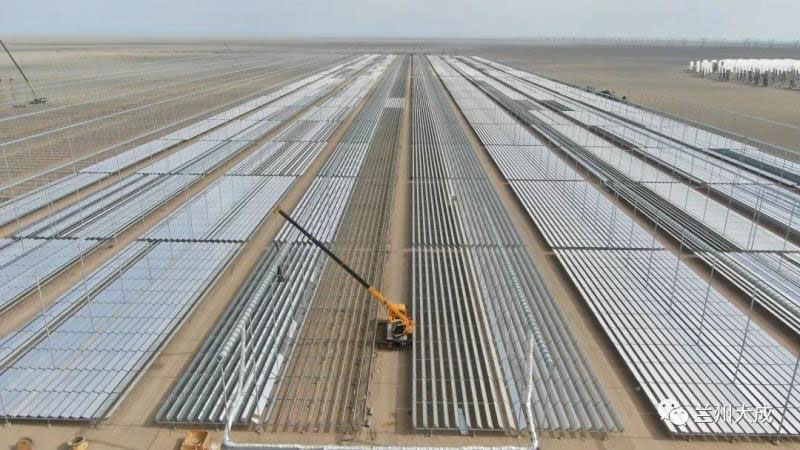

目前項目現場正在繼續全面進行集熱場工程安裝建設,首期運行系統支路在項目全面建成后將并入整體項目運行。
