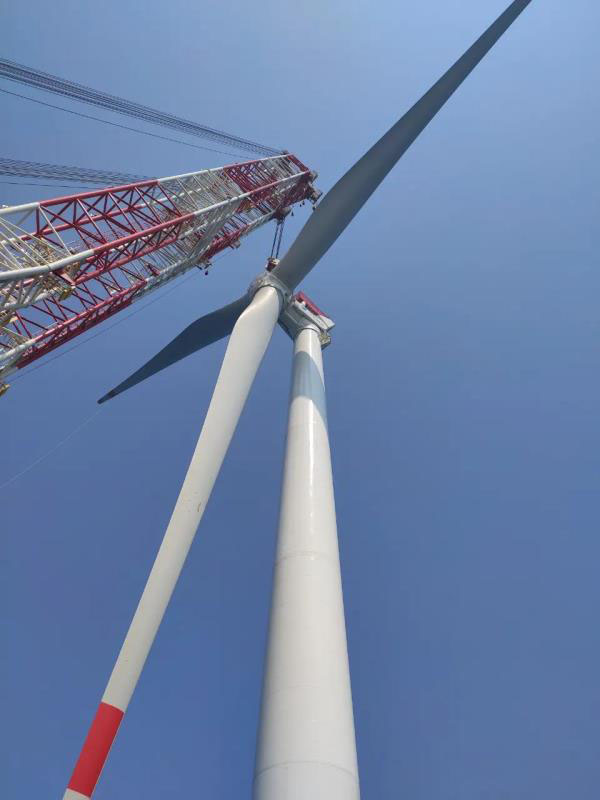

3月23日,中廣核陽江南鵬島海上風電項目完成復工復產后的第2臺風機吊裝作業,目前正準備移船至下一機位進行風機吊裝作業。
自3月14日全面復工以來,中廣核陽江南鵬島項目正以4天安裝1臺風機的速度全力推進工程建設,短短10天時間,已完成2臺風機吊裝、1個風機基礎施工和5個風機基礎附屬構件安裝。
作為廣東省重點工程,中廣核陽江南鵬島海上風電項目的防疫復工情況一直備受關注。面對疫情,中廣核陽江項目公司高度重視,第一時間成立防疫領導工作小組,根據公司和地方政府防疫要求制定并落實《項目部疫情防控專項應急預案》和《疫情期間項目復工生產管理辦法》,對項目各參建單位宣貫疫情防控精神,迅速購置防疫物資,為項目復工提供了強有力的防護保障,扎實做好了各項防疫復工準備。

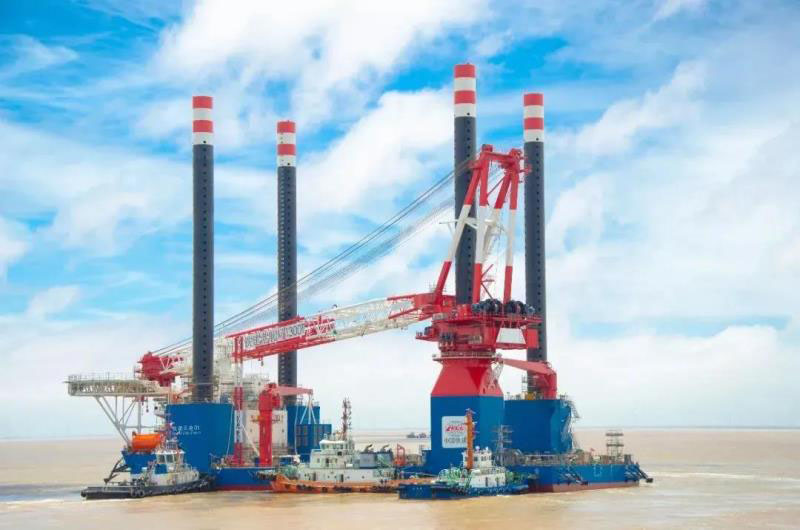

據悉,中廣核陽江南鵬島項目現有參建人員523人,風機安裝船2艘,大型風機基礎施工船3艘,輔助船16艘,各大型工作面同步開展。其中,被業內譽為海上風電安裝領域的“大國重器”,運輸能力、單樁重量、繞樁吊起重能力均為“國內第一”的“鐵建風電01”,已在陽江南鵬島項目施工海域整裝準備,成為項目建設的新力軍。
中廣核南鵬島海上風電項目是陽江市的首個海上風電項目,規劃布置73臺5.5MW風電機組,總裝機容量401.5MW,項目于2018年10月15日海上主體工程開工,于2019年10月30日實現首批風機并網發電。
該項目是國內首例采用海上風電項目水下高應變檢測,同時也是國內首個成功完成30米水深風機基礎導管架水下灌漿作業的海上風電項目。推進南鵬島海上風電項目建設,是中廣核貫徹“綠水青山就是金山銀山”理念,落實廣東省充分發揮廣東海洋優勢、打造海洋強省的重要舉措,將為粵港澳大灣區打造世界一流綠色灣區和城市群建設提供綠色能源和環境支撐。
