作為補貼時代與平價時代的交界,2020年風電行業開始面臨諸多新形勢。
中國風電行業在過去一年經歷近年來最大一次政策環境調整(2021年起陸上風電將全面平價,已核準帶補貼項目需在2020年底前完工)。且隨著春節前,三部委下發《關于促進非水可再生能源發電健康發展的若干意見》、《財政部 國家發展改革委 國家能源局關于促進非水可再生能源發電健康發展的若干意見》、《可再生能源電價附加補助資金管理辦法》三份重量級文件,意味2020年之后無論是陸上還是海上都將全面過渡到平價時代。

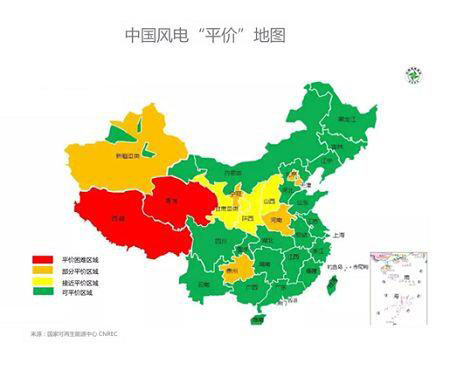

而在平價時代,資源條件良好、成本造價低的平價上網的試驗田風電大基地無疑占據著極大優勢。
隨著“三北”棄風率大幅下降以及部分省市風電紅色預警的解除,2019年,風電大基地又在各地如火如荼的展開,據北極星風力發電網統計,2019年僅內蒙古一地就先后核準了八個風電大基地項目。
在已核準的大基地項目中,除青海省海南州特高壓外送基地外全部為平價上網項目。且興安盟和烏蘭察布項目已完成招標,其余8.96GW預期在2020年開始招標。這些項目將從 2021 年開始陸續建成投產。

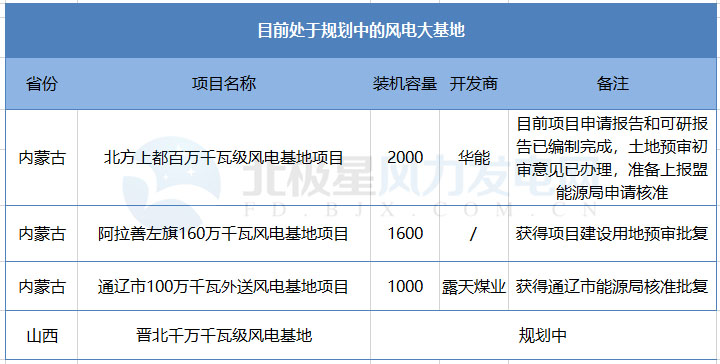

作為傳統能源大省山西在能源轉型過程中也在謀求參與到風電大基地建設中,2019年9月山西省發展改革委主任姜四清在答記者問中表示將在合理開發晉中南丘陵和山區低風速資源,打造晉北千萬千瓦級風電基地,內蒙古地區三個處于規劃中的風電大基地,也有望在今年進入開工建設。
此外,甘肅有望在今年解除風電紅色預警,部分停滯項目也相繼進入重啟階段,甘肅省酒泉市代市長王立奇也在第四屆人民代表大會第四次會議上指出,將在2020年重點推動酒湖直流工程配套150萬千瓦風光電項目順利建成。定西市人民政府市長戴超也在定西市政府工作報告中指出,在2019年爭取到風電指標40萬千瓦,2020年將重點實施通渭40萬千瓦風電場。
消納問題曾是影響“三北”地區風電大基地建設的重要原因,對于大基地而言,項目的建設進度,往往取決于相配套的特高壓項目的投運時間。
在新進開發和重啟的項目中,都強調了消納的重要性。據了解,目前內蒙古已投運了扎魯特-山東青州、錫盟-山東勝利等六條特高壓線路。甘肅在申請重啟通渭風電基地項目的報告中強調將采取提高青海特高壓直流工程外送通渭新能源比例、本地增加電供暖等方式保障新增風電消納。
顯然,平價時代的趨近,電網結構的逐步優化,開發商紛紛搶占風電大基地市場,提前卡位,大量項目的釋放也將為國內風電市場提供充足的空間。
