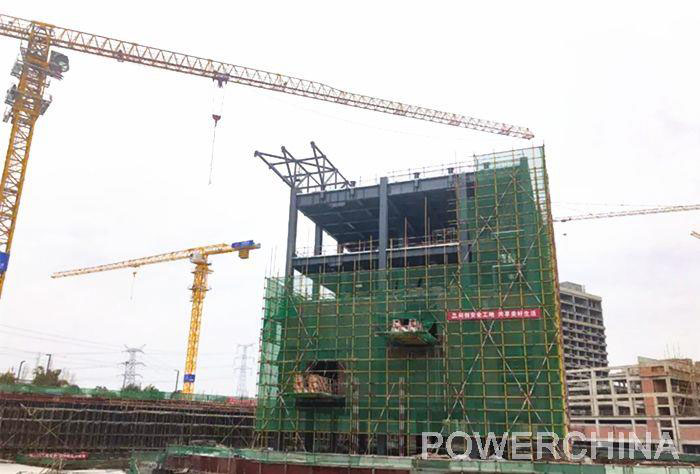

2月24日,水電七局承建的西南地區首個超算中心項目施工現場,工人們正戴著口罩,有條不紊地進行施工,標志成都超算中心正式復工,全面加速建設。
在這片占地面積36畝的土地上,硅立方、動力樓、科研樓三棟建筑拔地而起,預計今年6月前將實現設備的聯調聯試,一個“超級大腦”即將誕生。
“拿到復工通知以來,我們絲毫不敢松懈,疫情防控、工程進度必須同時兩手抓,兩手硬?!表椖抗ぷ魅藛T告訴記者,作為天府新區率先復工的重大項目,在抓好疫情防控的同時,快速推動項目復工復產,既是壓力卻也是動力。
2月3日以來,超算中心項目按照主管部門要求,在做好疫情防控工作前提下積極備戰復產復工,設立疫情防控機構、制定疫情防控工作方案和應急預案、實行24小時值班制度、多方采購儲備防疫物資,在現場設置單獨隔離觀察宿舍,認真排查返蓉參建人員,開展防疫教育,達到天府新區復工復產要求,于2月11日取得復工通知。在組織復工期間,項目對返蓉民工信息進行收集,通知民工個人在當?shù)匦l(wèi)生院進行健康體檢后方可返蓉。到達項目部后,民工還需通過15日軌跡查詢、體溫測量、消毒、實名登記、防疫物資領取、疫情防控教育、安全三級教育等流程,才能走上工作崗位,切實保證了疫情期間的施工安全。
據了解,成都超算中心是由四川省和中國科學院聯手打造的重大項目,位于天府新區科學城-鹿溪智谷核心區,緊臨興隆湖畔,項目占地面積24168平米,總建筑面積58216平米,主要包括硅立方、動力樓、運維樓三棟建筑。作為按照世界一流標準設計建造的超級計算機,該中心建成后將搭載我國自主研發的芯片,為成都乃至西南地區科學研究、商業仿真和計算、氣象、大數據、人工智能等科技領域或行業的發展提供重要支撐,對科技創新和經濟發展將起到巨大推動作用。工程預計將于2020年6月前完工,屆時將參加國際超級計算機TOP500排名。
水電七局承擔著項目的土建施工部分,目前,4層超級計算機動力設備樓鋼結構主體已完成95%,5層“超級計算之心”硅立方鋼結構已封頂,7層運營科研樓鋼筋混凝土已完成20%,下一步項目部將在各項疫情防控措施落實到位的情況下,有序增加進場人員,加速推進項目施工生產。
