中國儲能網訊:8月,綿延不斷的川藏高原上,川藏聯網工程建設現場正處于施工高峰。一張張設計藍圖在電力建設大軍的辛勤努力下,變成一座座巍巍鐵塔,矗立在藍天白云下。
西南院作為該工程規劃咨詢、500千伏線路牽頭設計單位,承擔了全線自然條件最為艱苦、設計難度最大的兩側落點500千伏變電站和2×229公里500千伏輸電線路的勘測設計工作,獨立完成了川藏聯網工程的全部可行性研究工作,在整個工程中留下了濃墨重彩的一筆。
探路全國最高海拔輸變電
巴塘500千伏變電站和昌都500千伏變電站海拔高程在2400-5000米之間,是全國平均海拔最高的交流500千伏輸變電工程。兩條線路分別沿巴楚河、金沙江、瀾滄江等河谷和高海拔臺地走線,線路相對高差達1500-2000米,地形坡度一般在35度-65度左右,地質條件極其復雜。西南院建設者領略到了大自然的鬼斧神工以及伴隨它的超乎想象的困苦。
接到中標通知書后,該院院長宋培慶親自擔任組長成立了設計工作領導小組,精選了40余名外業工作經驗豐富的青壯年職工,組成6支勘測設計分隊進行外業終勘工作。

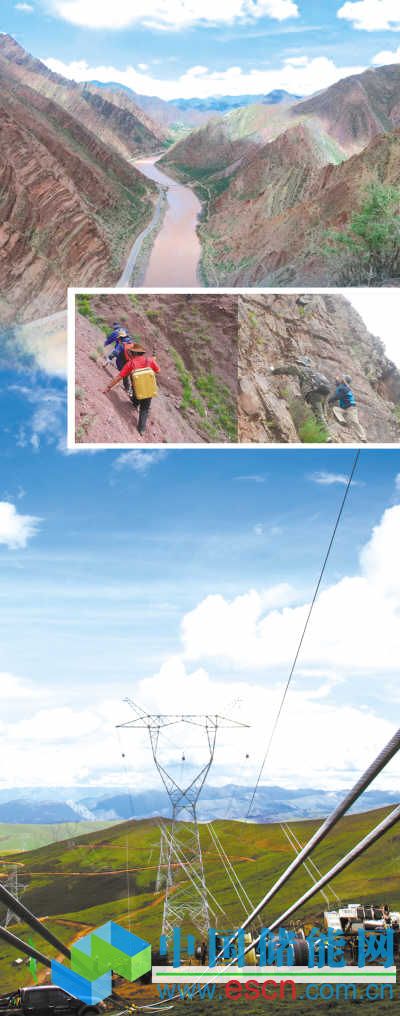

在工程全線條件最艱苦的巴塘、芒康地區有大約10公里無人區段的終勘任務,所有斷面均需工測。高強度的工作和艱苦的生活沒有壓跨工程人員,他們克服無電、無手機信號、無航片、缺水、山高、植被茂密等困難,忍著嚴重高原反應帶來的劇烈頭痛,在短短6天里,完成了無人區段外業終勘工作,用2個月時間完成了負責標段的全部野外終勘定位工作,為后期工程施工建設提供了有力保障。
西南院充分發揮在原有大山區、高海拔、重冰區輸變電工程勘察設計領域的獨有優勢,在短短3個月時間內,完成了輸電線路27套(全線63套)鐵塔的內業設計和2×226.853千米(500千伏全長2×498.828千米)線路、738基(全線1737基)塔位的現場勘察及施工圖資料的出版工作。在指揮部的統一領導下,統籌協調了5家500千伏線路設計單位的施工圖設計及卷冊安排工作,為220千伏線路37套鐵塔施工圖設計提供了17套塔的資源。
突破難題打造27項亮點
惡劣的工程環境帶來了無法回避的設計難題。怎樣突破地質條件惡劣、交通運輸條件較差、氣象條件復雜、高原生態環境脆弱等一系列問題造成的設計難點,一一擺在了西南院工程人員面前。
西南院充分發揮了在山區輸變電工程冰區劃分、微地形和微氣象判斷、凍土施工設計、高海拔電氣絕緣、全方位長短腿及不等高基礎設計等方面的傳統優勢。
針對川藏聯網工程沿線所處的特殊地理環境,西南院開展了“地質災害全過程風險管控關鍵技術研究”、“高海拔地區交流負荷絕緣子應用研究”、“變電站高海拔外絕緣特性研究”等19項專題研究,合理確定了工程導地線選擇、高海拔絕緣配置、桿塔布置、防風抗冰等關鍵設計原則,為現場設計工作的合理有序開展奠定了理論基礎。同時,科學確定了桿塔使用條件、絕緣配置及各項防災抗災措施,逐基判定地質條件,現場劃分氣象條件組合,全線劃分出10毫米、15毫米、20毫米等9種冰風組合氣象條件用于設計安全計算,為工程的長期安全運行奠定了扎實基礎,并專門安排了大件運輸專業人員現場踏勘,在設計過程中充分考慮設備運輸因素、合理選擇路徑,最大限度降低了施工和運行維護難度。依托工程環評水保評審意見,開展了環保水保專項設計,做到每一基鐵塔均有相應處理措施,確保工程建設與生態環境和諧發展。
通過不斷地進行專題技術攻關和設計優化,西南院創造了27項設計亮點。包括選擇出具有線路長度最短、平均海拔最低、沿線地形地質條件最好、公路利用率較高、建設及運維條件最好、工程投資最省等優點的最佳路徑方案;在巴塘500千伏變電站采用全復合外絕緣設備,極大地提高了設備抗震能力;率先在行業內對海拔3300米以上的500千伏變電站全站配電裝置建筑采用裝配式鋼結構,大大縮短了工期等,并在川藏聯網工程協調會上,憑借這些出色的設計贏得了工程建設指揮部的通報表揚。
打造川藏聯網完整安控系統
安全穩定控制系統是保障電網安全穩定運行必要的技術手段。川藏聯網工程的建設結束了昌都電網孤網運行的歷史,而川藏聯網工程主網及昌都電網這兩大區域的安控系統有機統一,構成了完整的川藏聯網安控系統。西南院承擔了該系統的方案研究及工程設計工作。
根據川藏聯網工程指揮部要求,西南院首先完成了川藏聯網工程主網安控系統的計算分析及初步設計,確立了主網安控系統的結構,明確了四川電網與昌都電網安控系統的配合關系,為后續工程設計的開展奠定了堅實的基礎。
隨后,在不到1個月的時間里,西南院針對昌都電網原有安控系統運行多年,功能簡單、設備陳舊、不能滿足川藏聯網運行等問題,進行調研收資、專題研究,進一步完成了新建昌都地區電網全網的安控系統方案研究報告。目前,基于這2個安控系統的方案規劃,西南院正在加班加點開展昌都地區19個廠站、川藏聯網主網6個站點共計25個廠站的安控裝置施工圖設計,努力確保安控系統順利投運,為川藏聯網安全穩定運行保駕護航。
一路艱辛,一路付出。西南院人通過牽頭勘測設計這項世界最具挑戰性的輸變電工程,不僅再次證明了在高海拔大山區輸變電工程勘測設計方面的獨特優勢,更在服務川藏兩省經濟社會發展、改善藏區人民群眾生活條件方面,作出了應有的貢獻。
