2月29日,郭良從北京的家回到張北柔性直流電網試驗示范工程的工地。作為工程管理公司的業主項目經理,他日思夜想,天天都盼著早日回到工地。
今天工程如期復工了,他和工友們雖頂著刺骨的寒風,踏著白茫茫的積雪,但心里卻是格外的高興。張北柔直工程既是冬奧會電力配套項目,也是當今世界上電壓等級最高、結構最復雜的柔性直流電網試驗示范工程。要保證這項涉奧工程如期投入運行,因新冠肺炎疫情影響,一直復不了工,大家心里這個急呀。

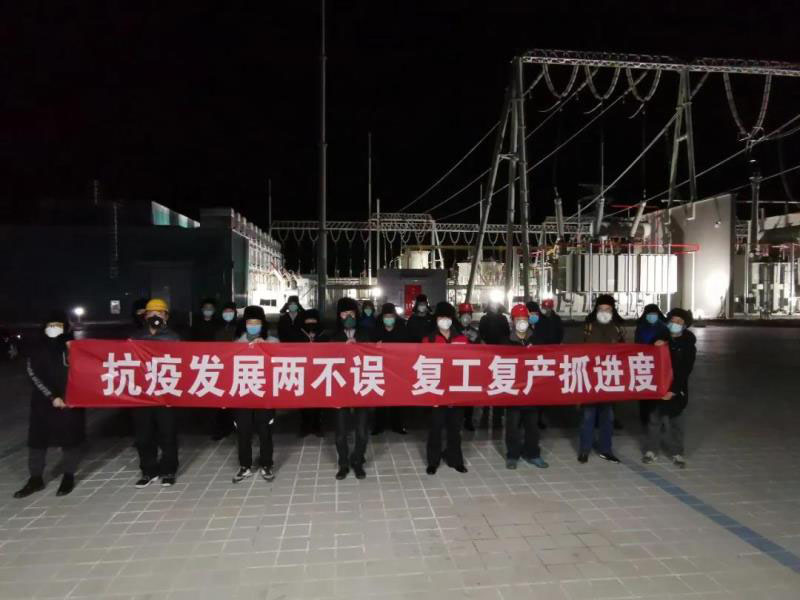

張北柔直工程張北換流站于2月29日順利完成復工任務。林宇龍 攝

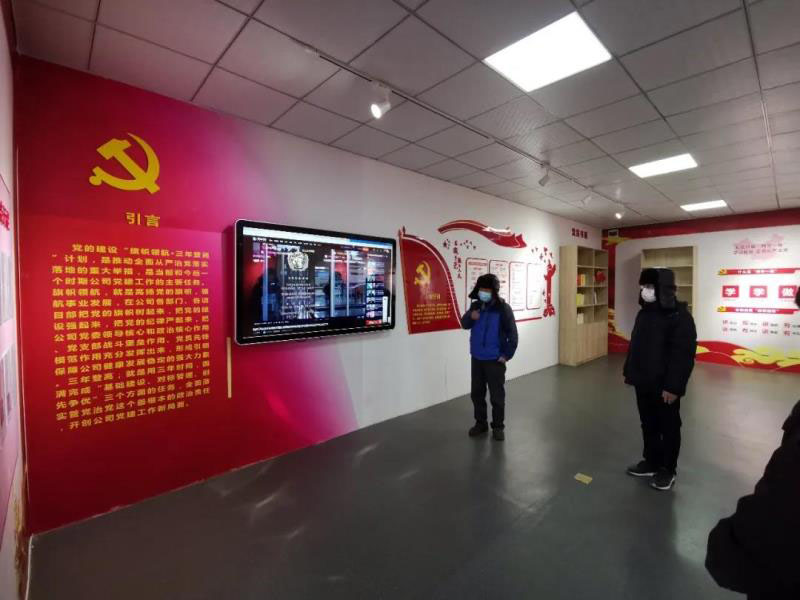

為確保工程順利復工,國網冀北電力召開了進一步推進公司基建工程復工工作電視電話會議,細致布置防疫期間基建工程復工復產相關工作,科學有序組織開工復工。編制下發“新冠肺炎疫情防控期間復工管理工作方案”和“電網建設工程疫情防控期間開(復)工指導手冊”,全力做好復工現場疫情防控工作。同時,強化復工現場管理,及時準確掌握工程所在地疫情形勢和當?shù)胤酪咭?,?yán)格履行復工審批手續,加強安全培訓教育,為實現復工良好開局提供有力保障。
防控是重中之重
打開復工人員信息臺賬,上面清晰記錄著每位人員出行史、接觸史,“從哪來、去過哪”信息一目了然。為確保各項工程順利復工,公司提前摸排項目管理人員和施工人員健康狀況、家庭和出行情況,所有參建人員信息錄入“e安全”移動app實行實名制管理,項目部提前備足口罩、消毒液、非接觸式電子體溫計等現場防護用品,妥善做好車輛調配等后勤保障。據公司建設部負責人介紹,“為了做到萬無一失,我們根據實際情況提前編制現場疫情防控方案和應急預案,嚴謹、規范、有序做好項目部疫情防控各項工作,全力保障員工生命安全和身體健康?!?
張北柔直工程張北換流站黨員傳達防疫工作要求。喬平 攝
自2月15日起,首批擬復工人員抵達張北縣隔離地點,開始為期14天的隔離觀察。業主項目部安全專責喬平介紹道:“本次隔離觀察的55名復工人員來自19家單位,是系統調試順利進行的中堅力量。隔離期間,我們從嚴要求,每日體溫檢測兩次并上報公司和當?shù)匦l(wèi)健部門,確保人員全部健康上崗。”

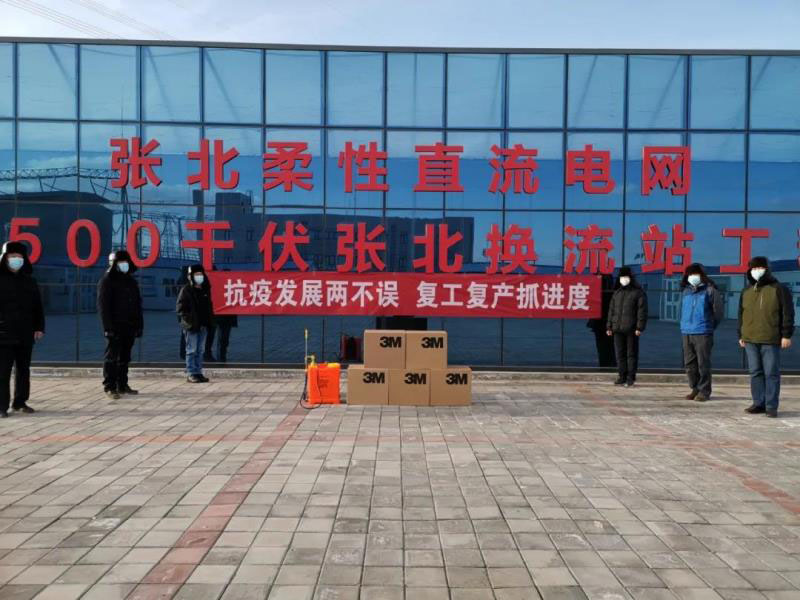

張北柔直工程張北換流站復工人員進場。林宇龍 攝

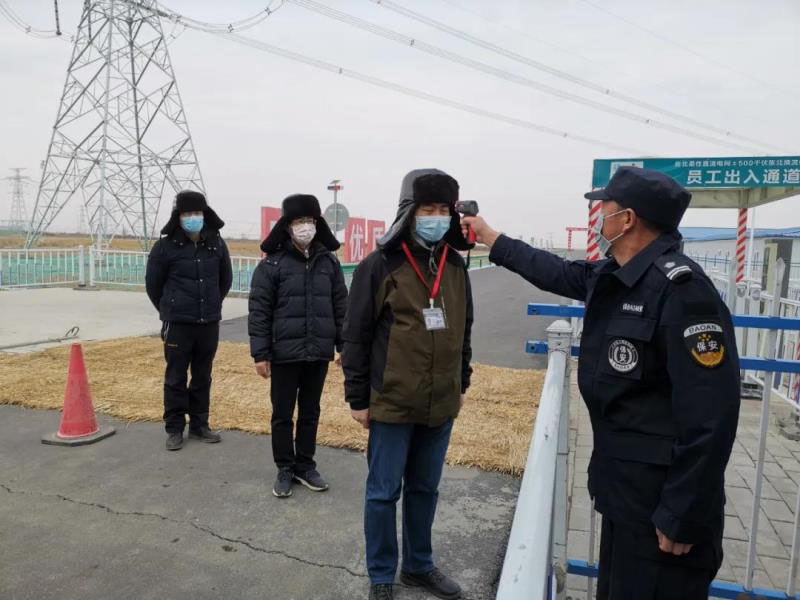

張北柔直工程張北換流站組織對入場工作人員進行體溫檢測。林宇龍 攝
國網冀北電力工程管理公司組織專業力量,成立復工防疫工作小組,牽頭各參建單位,編寫了詳細的復工防疫方案。同時,張北換流站各參建單位堅決做到了“四清”(疫情形勢清、人員底數清、前方疫情清、防范措施清),疫情防控把好“三關”(健康檢查關、篩選上崗關、安全上崗關),堅決貫徹落實“三到位”(物資供應保障到位、防范措施到位、監管責任到位),切實做到疫情防控和電網建設“兩手抓、兩不誤”。

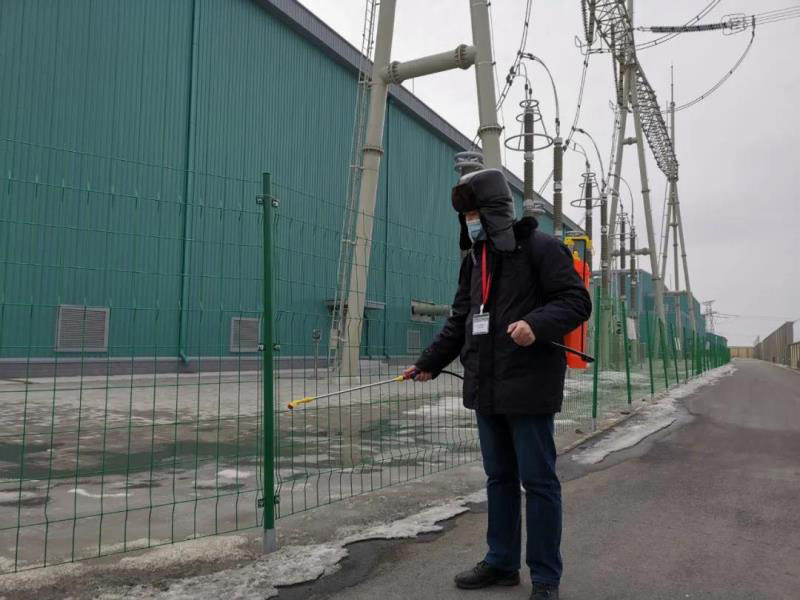

張北柔直工程張北換流站組織對站內進行消毒。喬平 攝
首批復工開展調試工作的電科院工作人員,強化防控措施,也編制了復工方案,有效指導疫情防控和復工復產工作。對出差人員和車輛全過程管理,要求所有出差人員乘坐院內車輛前往項目地點,車輛乘前乘后消毒并配備雙司機。復工現場進行嚴格管理,每日?qǐng)?zhí)行“雙零”報告制度,及時掌握現場動態,全力保障現場疫情防控可控在控。
一分鐘也耽擱不得
2月29日下午15時左右,業主項目部副經理林宇龍正在組織人員盤點防疫物資,他介紹道:“各參建單位自2月1日開始籌備防疫物資,到目前防疫物資均落實到位,至少滿足現場調試一個半月的需求。按照復工防疫方案,每天安排專人進行體溫測量、場所消殺等工作。我們與當?shù)卣M(jìn)行了積極溝通,及時上報各項復工申請材料,現場也已滿足七項復工條件。”
張北柔直工程張北換流站開展調試前檢查工作。喬平 攝
復工后,張北柔性直流電網工程將在張北-北京端對端大負荷試驗及新能源接入系統調試成功的基礎上,繼續開展三端、四端調試,力爭今年5月底完成全部調試內容,6月投入商業運行。時間緊迫,本來就緊張的工期,現在又因疫情耽擱了至少半個月,沒辦法,只能加把勁,往前趕上。

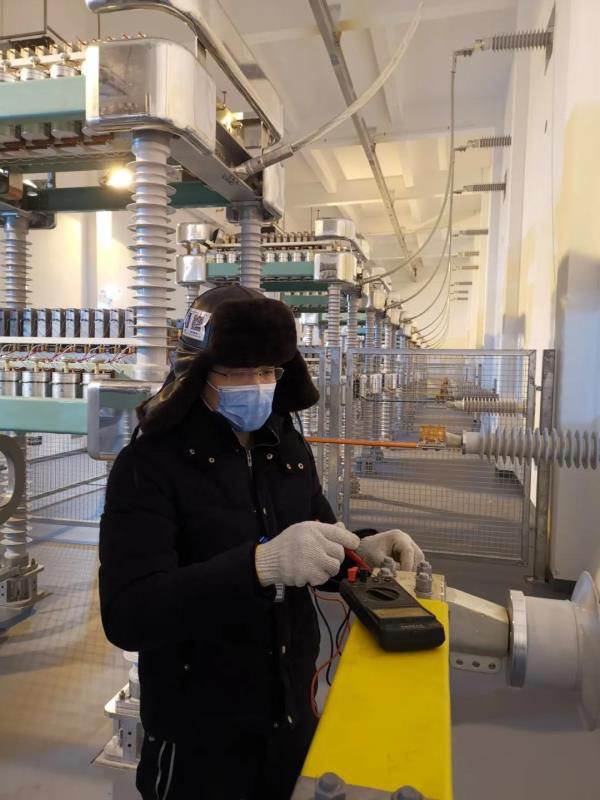

張北柔直工程張北換流站林宇龍對系統調試前接觸電阻開展測量工作。喬平 攝
在面積141畝之大的換流站,郭良、林宇龍就像對自己家一樣熟悉。高處低處,角角落落,哪兒多出一條線來,他們心里都有數。工程正吃緊的時候,卻因疫情施工停下了,他們別提多著急了。
去年12月27日,作為2022年北京冬奧會重點配套工程,也是世界首個柔性直流電網示范試驗工程的張北柔直工程全線架通,進入帶電調試階段。該工程預計2020年上半年投產運行。
郭良告訴記者,張北柔直工程是世界上電壓等級最高、單元輸送容量最大的柔性直流工程。該工程的建設,將實現張北新能源基地、豐寧儲能電源與北京負荷中心相連。工程投運后,可以把張家口地區的風能、太陽能等清潔能源轉變成穩定綠電送往京津冀地區,在助力北京冬奧會場館實現100%綠電全覆蓋的同時,還將解決大規模新能源消納的世界性難題,為清潔能源的友好接入和靈活傳輸探索一條創新之路。同時對于推動能源轉型與綠色發展、服務北京低碳綠色冬奧、引領科技創新等,具有顯著的綜合效益和戰略意義。
工程每年可向北京地區輸送約225億千瓦時的清潔能源,大約相當于北京市年用電量的十分之一,每年節約標煤780萬噸,減排二氧化碳2040萬噸,屆時北京市外受電比例將達到70%,冬奧場館實現100%清潔能源供電。
眼下,在海拔1600米的塞北壩上公會鎮,張北換流站已經初具模樣,與壩上茫茫白雪,互為風景。風,不知疲倦地吹。時而呼號,時而低吟,一陣緊似一陣地釋放著春天的訊息。這訊息,讓工地上的人們更加緊張、專注,或步履匆匆,或聚精會神,個個摩拳擦掌,決心爭分奪秒地與時間賽跑。
一定要守好陣地
“設備區路面有積雪,測溫巡視未見異常?!?月 29日,檢修公司組建成立的張北換流站防疫突擊隊對站內重點設備特巡后向站長王大中匯報情況。
疫情就是命令,保電就是責任。老站長王大中帶領著張北站全體成員嚴格落實防疫細則,保證換流站生產秩序,為全面復工做好準備。由于張北站交流場已經投運,王大中和防疫突擊隊員們?cè)谝咔殚_始前就連續駐扎站內,負責運行維護工作。從年前到現在,他還沒回過家,新的一場復工調試的號角已經吹響。王大中說:“換流站是我們的陣地,我們一定要守好?!?
此前,在張北柔直工程進行了長達10個月的調試,來自各專業工作人員各司其職、齊心協力、攻堅克難。疫情發生后,張北柔直工程各換流站組成防控小組,成立黨員突擊隊、特戰隊,嚴格按照公司防控要求落實部署。全員延長值班周期為15天,實行封閉管理,盡可能降低站內人員流動可能性,按時上報疫情防控日?qǐng)?bào)。
對即將啟動的調試工作,檢修公司要求站內實行定期全面消毒,嚴格排查外出歸來人員身體情況,并按照指定區域在站內工作,隨時做好站內人員及區域隔離的準備,全面降低復工人員與站內運維人員交叉感染的可能性。同時,各類線上培訓同步開展,利用工余時間全面鞏固和提升全員柔直技能水平。

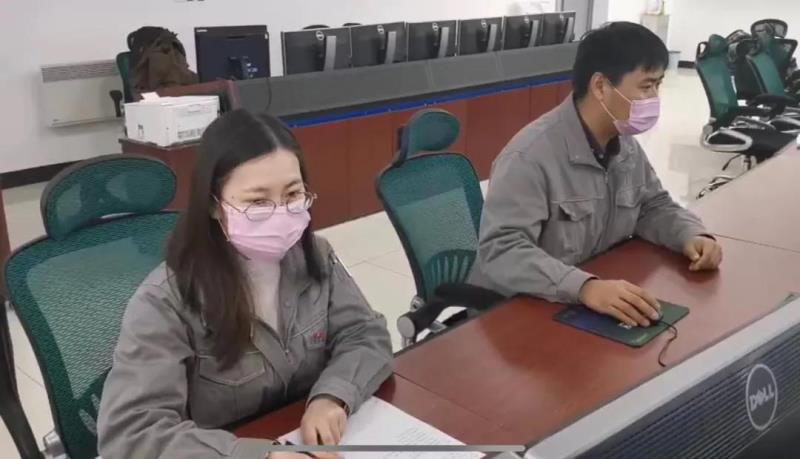

“能夠接觸12項世界第一的柔直工程,我感到很榮幸。疫情當前,我們更應該做好自己的本職工作,不僅將換流站設備監控好,還要把站里所有人健康、安全保護好?!弊鳛閺埍闭痉揽匦〗M信息匯總員,吳楠嚴格對待每一個信息,確保準無誤。
